一.施工準備
1、技術準備
編制施工方案,并對工人進行書面技術及安全交底。
2、材料要求
1)罩面板選用2.5mm鋁單板。
2)龍骨為30*30*2孔角鍍鋅鋼龍骨、50*16*1.2J槽鍍鋅鋼龍骨,龍骨外觀、表面質量須達到優等品要求。頂棚裝飾工程龍骨外觀、表面質量 單位:g/m2。
3)零配件有L25*25鋁邊角、吊桿、膨脹螺栓、自攻螺釘。
3、作業條件
1)吊頂工程在施工前應熟悉施工圖紙及設計說明。
2)吊頂工程在施工前應熟悉現場。
3)施工前應按設計要求對房間的凈高、洞口標高和吊頂內的管道、設備及其支架的標高進行交接檢驗。
4)對吊頂內的管道、設備的安裝及水管試壓進行驗收。
5)吊頂工程在施工中應做好各項施工記錄,收集好各種有關文件。
6)材料進場驗收記錄和復驗報告,技術交底記錄。
7)安裝時室內濕度不宜大于70%。
二.操作工藝

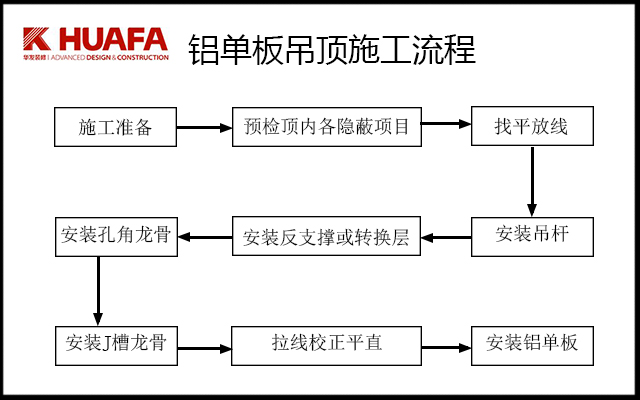

1.鋁單板吊頂施工流程:
2.鋁單板吊頂施工要點:
1)首先確定施工部位,測量設計標高和實際標高是否相符,如果天棚標高受其他設施影響,即交報技術負責人落實解決。根據確認下來的準確的1M線,在墻面上彈確定后的標高線。

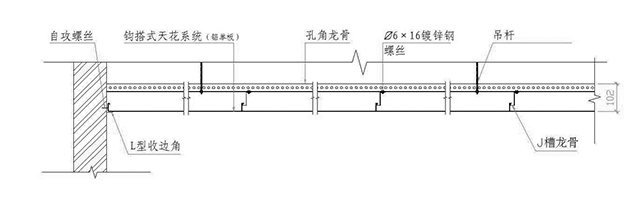

2)吊桿采用Ф8吊桿,吊桿間距800-1000mm,固定吊桿的膨脹螺栓螺栓應完全拉緊,不能松動。吊桿距主龍骨端部距離不得大于300mm,當大于300mm時,應增加吊桿。當吊桿與設備相遇時,應調整并增設吊桿。
3)由于吊桿長度超過1500mm,在安裝龍骨前設置反支撐或轉換層。
4)安裝龍骨前,應按設計要求對房間凈高、洞口標高和吊頂內管道、設備及其支架的標高進行交接檢驗。并通過熟悉圖紙,與各方交底,掌握天棚上的燈具、疏散音箱、空調出(回)口、噴淋頭、消防探頭的具體位置,使主龍骨在吊放時盡量避開。
5)重型燈具及其他重型設備嚴禁安裝在吊頂工程的龍骨上。
6)龍骨材質符合規范和設計要求,龍骨光滑平直,鍍層飽滿。
7)安裝孔角龍骨時應起拱,一般為短跨的1/200(10m跨內水平線上中心提升1公分高),墻邊第一根孔角龍骨距墻壁邊緣≤200mm(排列到最后離墻距離超過200mm時應增加一根)接頭要錯開,不可與相鄰龍骨接頭在一條直線上,吊桿的方向也要錯開,避免孔角龍骨向一邊傾倒。
8)安裝完孔角龍骨后,按照鋁單板寬度確定J槽龍骨間距,用Ф6*16鍍鋅鋼螺絲J槽龍骨將固定在孔角龍骨。
9)安裝L型鋁邊角,與墻體用塑料脹管自攻螺釘固定,固定間距300MM。
10)安裝飾面板:安裝飾面板前應完成吊頂內管道和設備的調試及驗收、辦理隱蔽驗收手續。飾面板與龍骨應連接緊密,平面需平整,不得有不平,翹曲現象。
三.鋁單板施工質量要求:
1.主控項目
1)吊頂標高、尺寸、起拱和造型應符合設計要求。
檢驗方法:觀察;尺量檢查。
2)飾面材料的材質、品種、規格、圖案和顏色應符合設計要求。
檢驗方法:觀察;檢查產品合格證書、性能檢測報告、進場驗收記錄和復驗報告。
3)暗龍骨吊頂工程的吊桿、龍骨和飾面材料的安裝必須牢固。
檢驗方法:觀察;手扳檢查;檢查隱蔽工程驗收記錄和施工記錄。
4)吊桿、龍骨的材質、規格、安裝間距及連接方式應符合設計要求。金屬吊桿、龍骨應經過表面防腐處理。
檢驗方法:觀察;尺量檢查;檢查產品合格證書、性能檢測報告、進場驗收記錄和隱蔽工程驗收記錄。

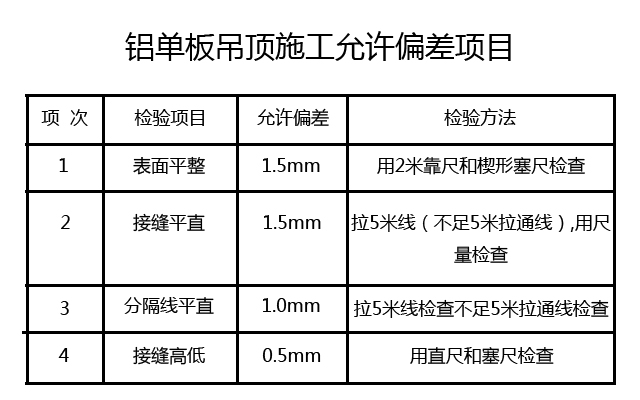

5)允許偏差項目:
2.一般項目
1)飾面材料表面應潔凈、色澤一致,不得有翹曲、裂縫及缺損。
檢驗方法:觀察;尺量檢查。
2)飾面板上的燈具、煙感器、噴淋頭、風口等設備的位置應合理、美觀,與飾面板的交接應吻合、嚴密。
檢驗方法:觀察。
3)金屬吊桿、龍骨的接縫應均勻一致,角縫應吻合,表面應平整,無翹曲、錘印。
檢驗方法:檢查隱蔽工程驗收記錄和施工記錄。
4)吊頂內填充吸聲材料的品種和鋪設厚度應符合設計要求,并應有防散落措施。
檢驗方法:檢查隱蔽工程驗收記錄和施工記錄
四.鋁單板施工容易產生的質量通病及防治措施:
1拼板處不平整
防治措施:產生的原因主要是主龍骨未調平整,要在安裝主龍骨時注意邊安裝邊調平,只要主龍骨標高一致,板面的平整度就可以得到改善。
2接縫不均勻
防治措施:在鋁單板側邊粘貼專用嵌縫膠條。
3板面產生撓度
防治措施:要按規定在樓板底面彈好吊桿位置線,按飾面板規格尺寸確定合理的吊桿間距,以防止產生吊桿間距忽大忽小不均或間距過大,此措施可有效減少板面產生撓度問題。 如果使用的鋁單板板面過大也會使板面產生撓度,解決措施為在鋁單板后加背筋。
